混凝土裂缝修复加固技术探讨
所属分类:行业新闻     阅读次数:1088     发布时间:2022-03-21

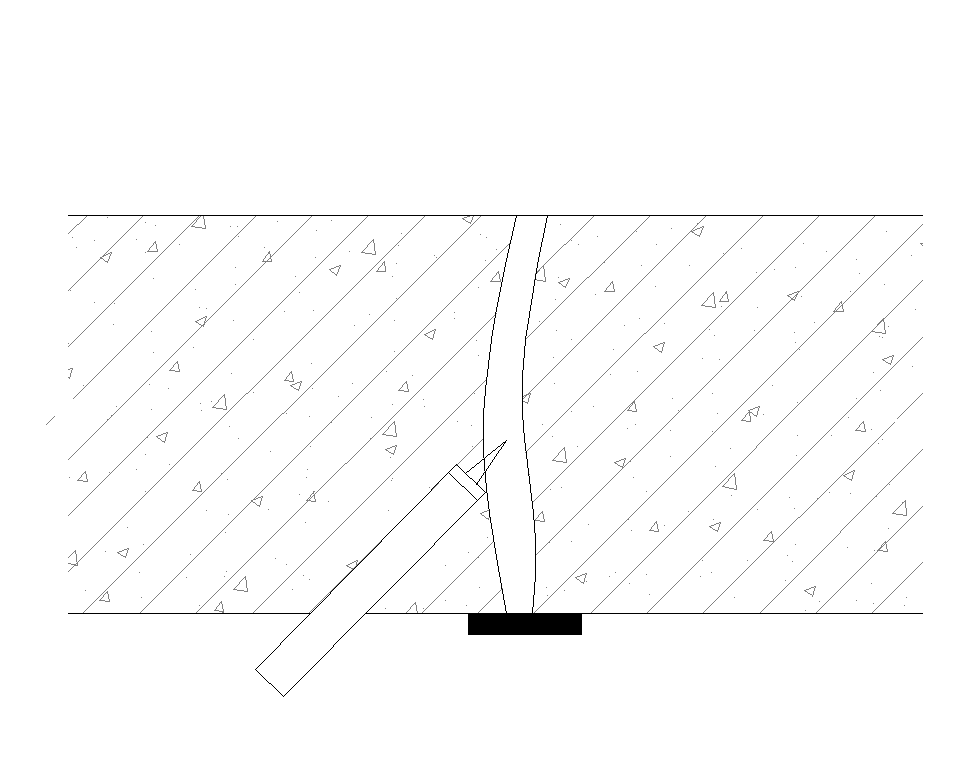

混凝土结构裂缝修复加固施工示意图(1)------西安天力特种工程有限公司


混凝土结构裂缝修复加固施工示意图(2) --西安天力特种工程有限公司


混凝土裂缝灌胶施工

1、材料选择

选用混凝土专用裂缝灌注胶及结构胶作为本次修补加固的主材。
   2、施工工艺流程

裂缝处理→粘贴注胶底座  封缝  配胶  灌胶  固化

3、施工工序:
1)、裂缝处理对于混凝土构件上的裂缝,可用钢丝刷等工具,清除裂缝表面的灰尘、浮渣等污物,然后用压缩空气将裂缝内的灰尘吹出,再用棉丝沾丙酮擦拭裂缝表面。

2)、粘贴注胶底座对于有裂穿通缝的厚度大于120mm的楼板、墙,需两面分别粘贴注胶底座。对于厚度小于120mm的楼板和墙,只需在一面粘贴底座。将底座底部周边均匀涂抹一层封缝胶,注意不要将底座的胶孔堵住,将底座出胶孔对准裂缝,粘贴安装,底座安装间距200300mm

3)、封缝用小铲刀将封缝胶刮抹到裂缝上,厚度1mm左右,宽度2030mm,抹胶时应防止产生小孔和气泡,要刮平整,保证封闭严密可靠。

4)、配胶按灌缝胶说明书提供配比和所需用量提取A料和B料分别搅拌,以消除任何沉淀物,把A料和B料倒进混合容器,混合搅拌至颜色均匀,然后使用。一次配胶量不宜过多,以4050分钟用完为宜。

5)、灌胶将配制好的灌缝胶装入注射器,竖向裂缝按从下向上顺序,水平裂缝按从一端向另一端顺序,灌胶时从第一个底座开始注入,待第二个注胶底座流出胶后为止,用后堵将第一个底座进胶嘴堵死,再从第二个注胶底座注入,如此顺序进行。最后一个注胶底座为排气用,可不注胶。

6)、成品保护灌胶结束后,在24小时内不得扰动注胶底座,35天后可拆除底座。

西安天力特种工程有限公司

     工程技术部

张经理:13992885258

     2022.03.21
