樱花外国语培训学校改造加固工程因于2022年2月18日进场,先后完成图书馆及阅览室结构加固施工内容,完成碳纤维加固1550平米,粘钢加固柱12根,混凝土静力切割拆除183.6平方,已竣工验收,施工队伍于2022年3月25日退场。

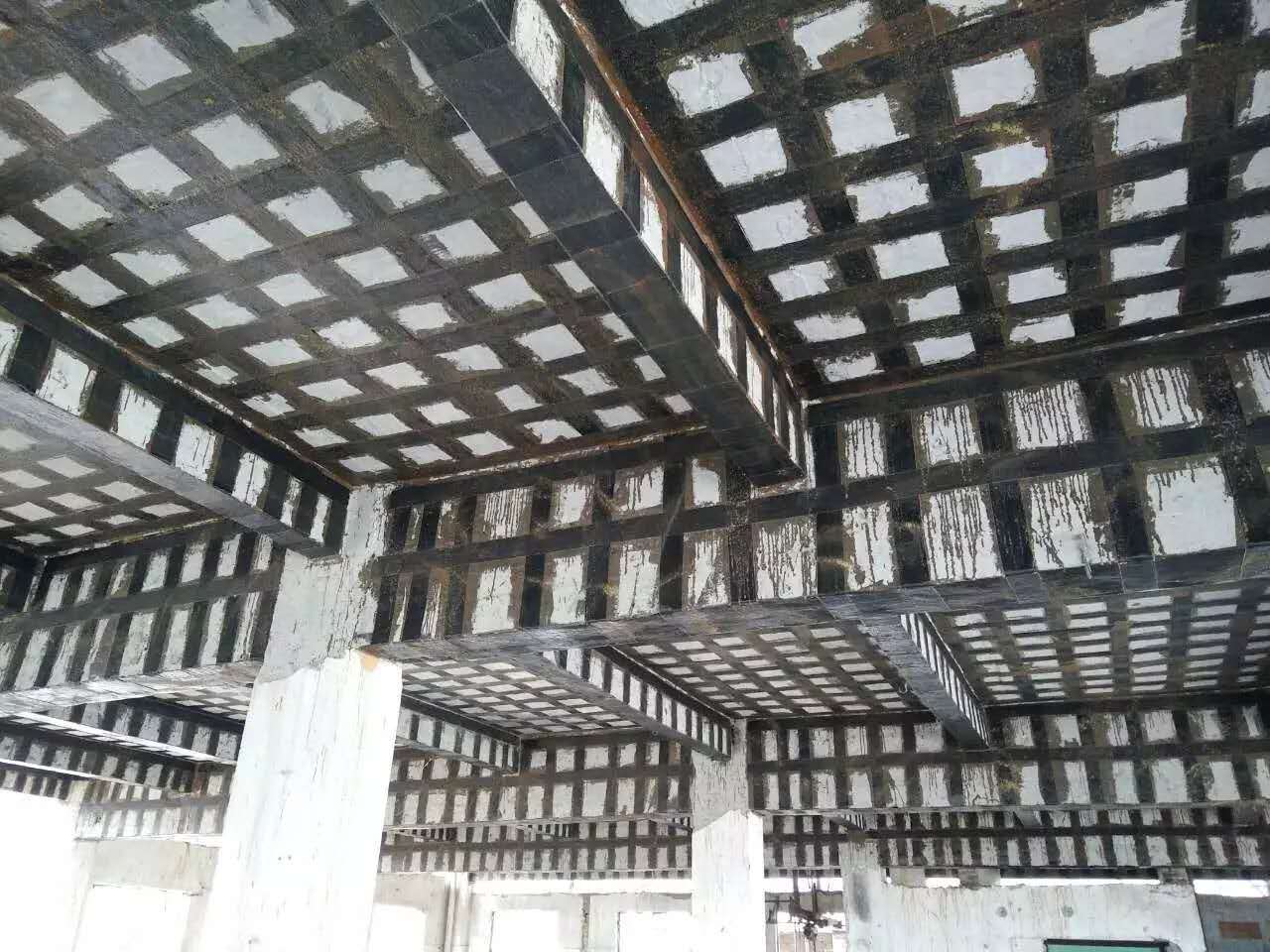

楼板碳纤维加固施工---西安天力特种工程有限公司--施工影响资料

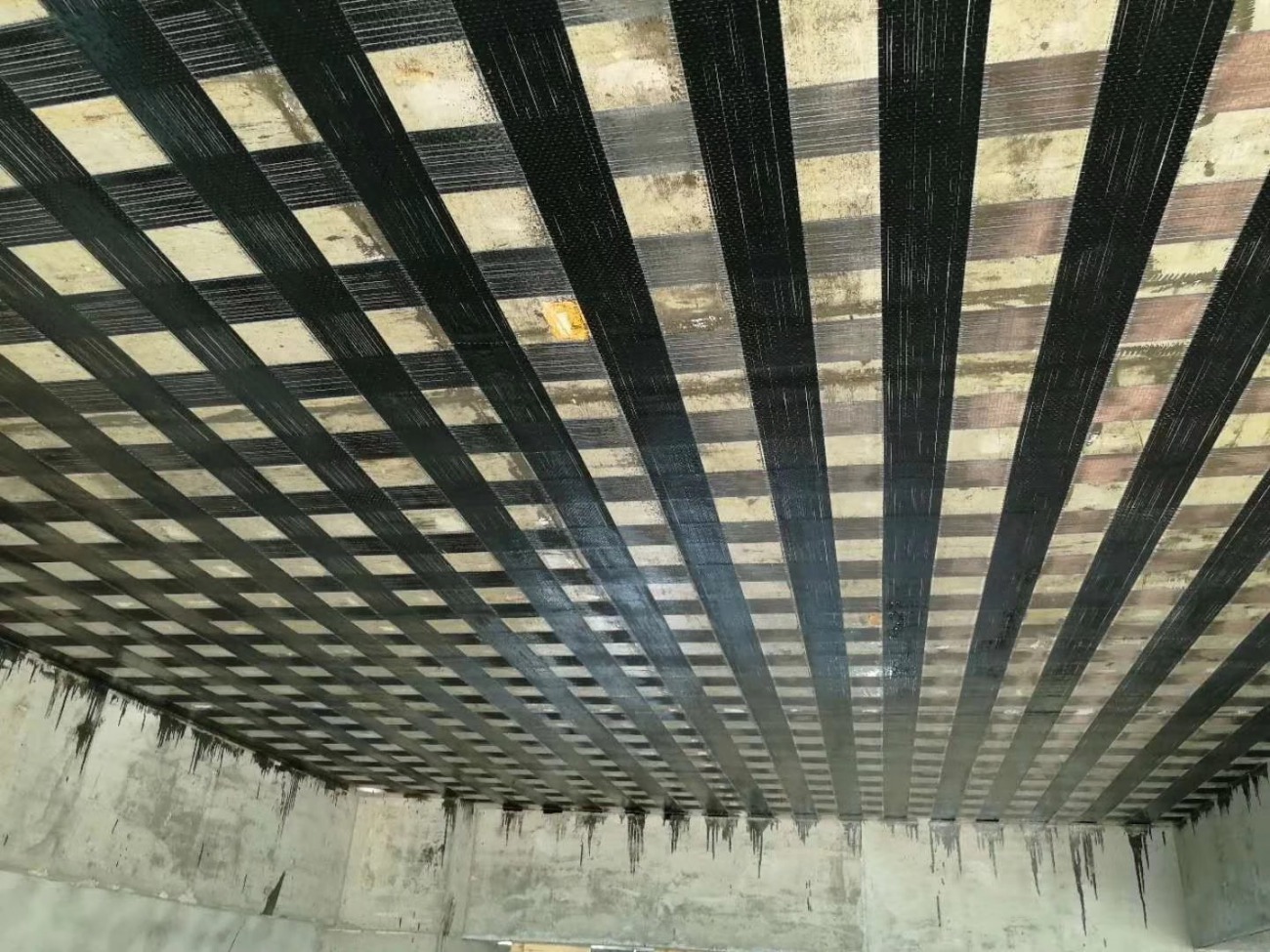

板、梁碳纤维加固施工---西安天力特种工程有限公司--施工影响资料

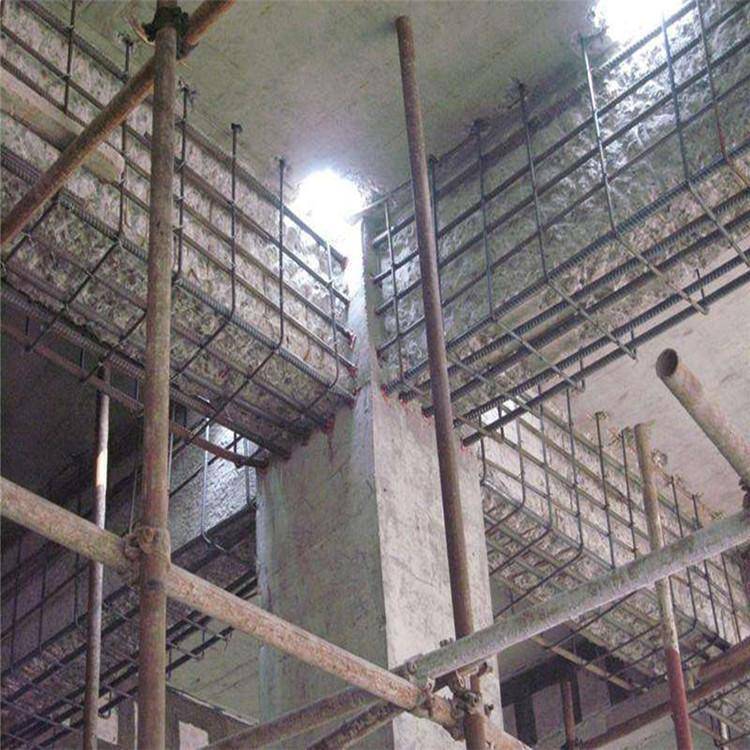

梁、柱加固施工---西安天力特种工程有限公司--施工影响资料

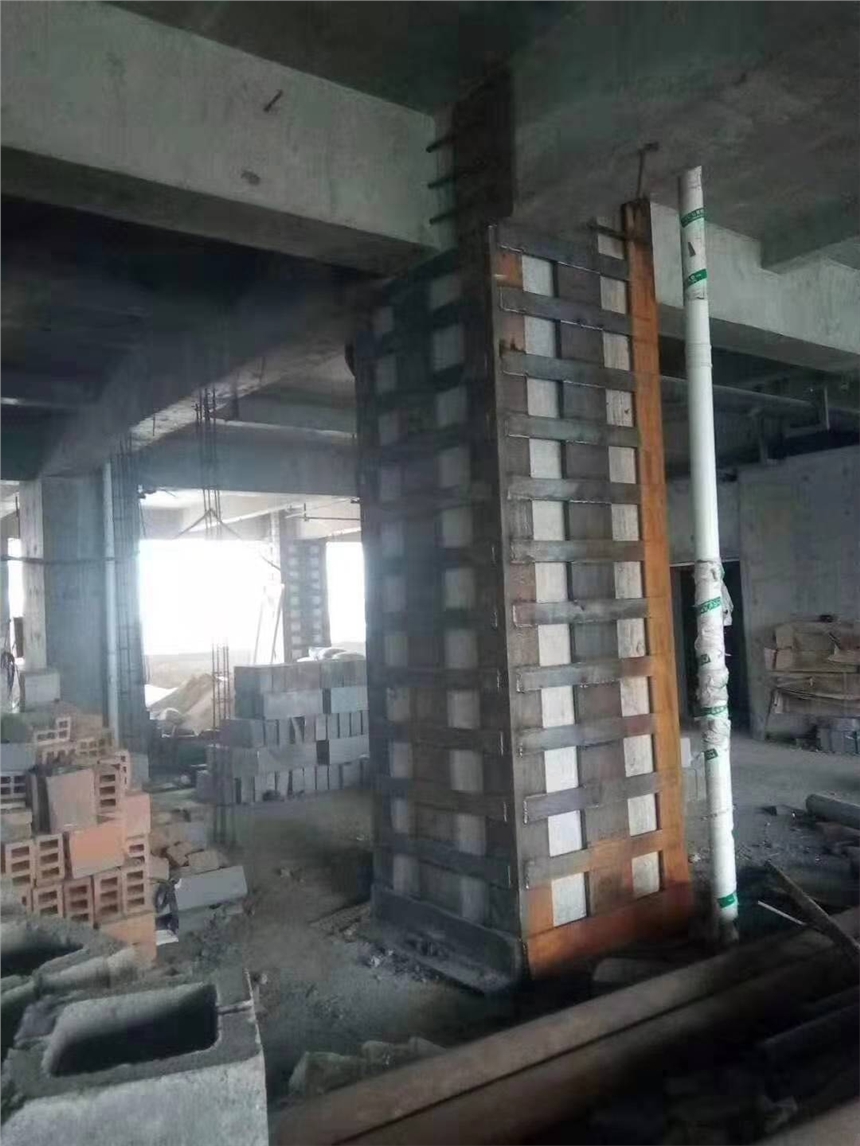

混凝土梁、板粘钢加固
1、材料选择
钢板选用Q235型,结构胶选用国家专用粘钢专用系列胶。
2、施工技术要求
①、根据设计,标定加固柱并对施工部位进行放线。
②、采用角磨机、金刚磨片除去混凝土表面的浮浆、油污等杂质,构件基面的混凝土要打磨平整,平整度应达到5㎜/m,尤其是表面的凸出部位要磨平,直至露出构件新面,构件转角粘贴处要打磨成圆弧状,圆弧半径不小于10㎜。
③、采用角磨机、砂纸等工具对扁钢、角钢表面及内贴面进行除锈抛光处理,并除去油污直至露出崭新金属面色为宜。
④、凿角钢上下安装定位槽,钻植筋孔。按设计间距焊接扁钢,要求满焊,当角钢需要对接焊时,须破“V”形槽口焊接。
⑤、钻孔埋嘴:嘴子大小要适当,自重要尽可能地轻,嘴子底盘用二甲苯擦洗干净后用环氧胶泥或结构胶粘贴灌浆嘴。
⑥、嵌缝止浆:其目的为防止浆液流失、确保有效灌注。先采用无收缩灌浆材料填充扁钢与混凝土柱表面空隙。尔后,用无机封缝胶或快速堵漏材料封闭角钢与混凝土接触面(勾缝)。
⑦、压气试验:在封缝表面涂抹洗洁精,用气泵供压,压力0.1~0.2MPa,接通灌浆嘴后检查封缝是否漏气及相连灌浆嘴是否连通。
⑧、灌浆:经压气试验无渗漏现象后,即可配置浆液准备灌浆。灌浆压力控制在0.1~0.3MPa左右,灌浆自下而上进行。灌浆过程中应随时注意排气和封堵,灌浆结束后稳压10min,使被处理的裂缝吃浆饱满。 ⑨、封口保压:灌浆完毕立即封闭灌浆嘴,以保持裂缝内浆液的压力,增加浆液的渗透性,使浆液充满裂缝并硬化。
⑩、防锈处理:对钢板及角钢外表面涂防锈漆两道后,交土建进行抹灰和粉刷。
