黄沙岭水电站输水涵洞灌浆工程于2021年2月25日进场施工,计划灌浆总量1730m,灌浆量42.5水泥9600顿。
黄沙岭水电站输水涵洞灌浆工程---西安天力特种工程有限公司影像资料

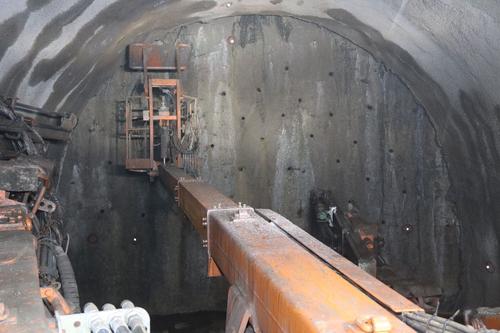

回填灌浆采用与衬砌相同标号的水泥浆,水胶比采用0.6施灌。回填灌浆采用单、双控交替排列,排距为3m,梅花形布置。回填灌浆采用两序法造孔灌浆,共计1780个灌浆孔。
固结灌浆在回填灌浆结束结束后14天进行施工。固结灌浆采用与衬砌相同标号的水泥浆,水胶比采用0.6施灌,排距为3m,梅花形布置。灌浆空2208个灌浆孔。
帷幕灌浆在右坝肩溢洪道侧堰上游铺盖及侧槽段首端布设二十四排共计690个灌浆孔,灌浆施工采用“自下而上、孔内循环”式灌浆,灌浆浆液采用水泥浆,水灰比依次为3:1、2:1、1:1、0.5:1。
